Xử Lý Đáy Hố Thang Máy Trước Khi Chống Thấm Tại Bắc Ninh

Xử lý phần đáy hố thang máy trước khi thi công chống thấm tại công trình thực tế ở Bắc Ninh.

Đây là hố thang máy mới và có diện tích khá rộng. Tuy nhiên sau khi khảo sát thực tế, chúng tôi nhận thấy phần kết cấu ban đầu có một số vấn đề cần xử lý trước khi chống thấm:

- vị trí tiếp giáp giữa đáy và vách không bố trí băng cản nước

- đáy hố chỉ dày khoảng 15 cm

 Trong khi nền đất phía dưới yếu và nước nền chưa được xử lý tốt.

Sau khi đục kiểm tra các điểm đang thấm, bên em quyết định không chống thấm phủ ngay mà xử lý lại phần đáy trước.

Quy trình gồm vệ sinh sạch bề mặt

-  chặn tạm các điểm nước bằng vữa đông cứng nhanh

- neo cấy thép liên kết vào kết cấu cũ

-  quét lớp kết nối Sikadur 732 ­­

- sau đó tiến hành đổ bù, gia cường phần đáy bằng vữa Silkgrout NS1000.

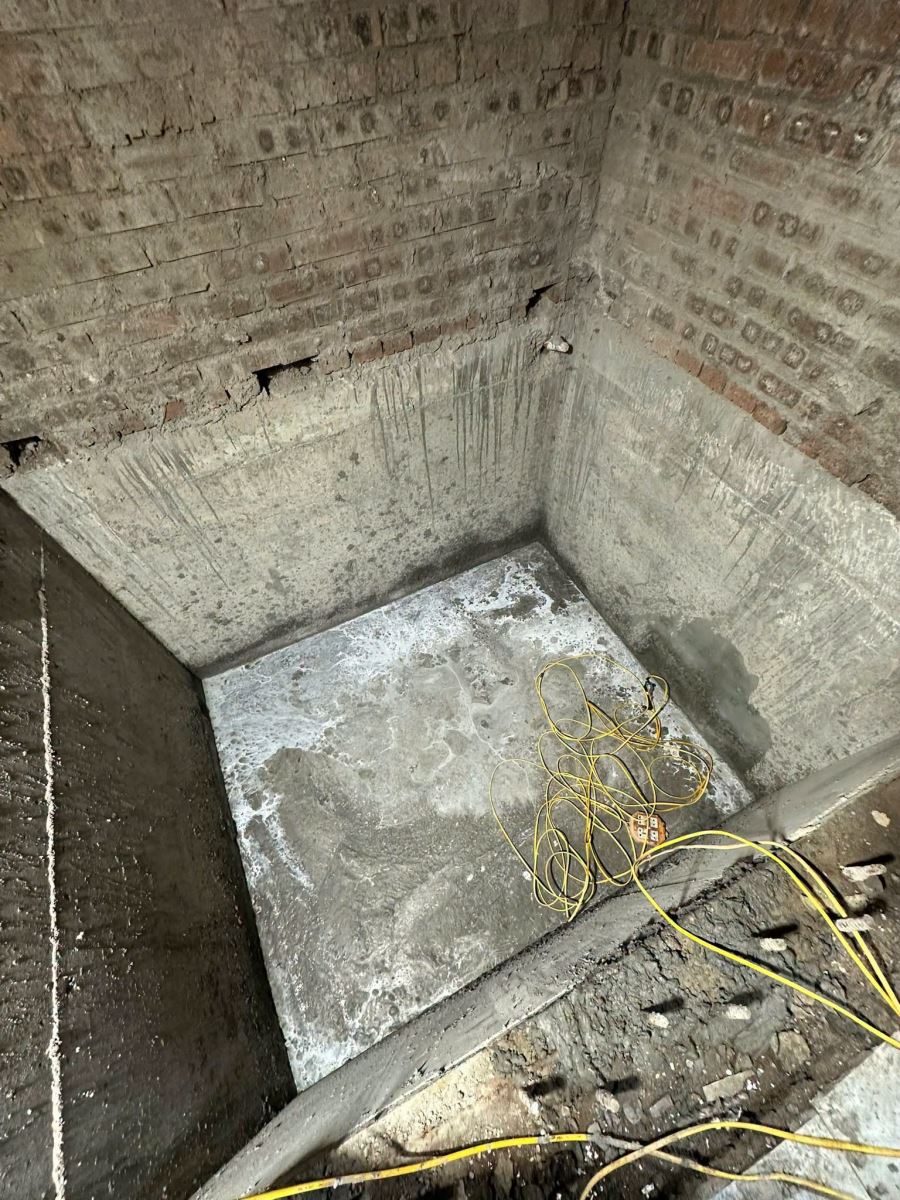

Hình ảnh là phần đáy sau khi đã được đổ bù bằng Silkgrout NS1000, chuẩn bị cho các bước xử lý chống thấm tiếp theo.

chong tham ho pit thang may

thi công chống thấm hố pít thang máy

Với hố thang máy, nếu kết cấu nền và các điểm nước chưa được xử lý ổn định thì không nên chỉ quét vật liệu chống thấm lên trên. Xử lý đúng nguyên nhân và chuẩn bị nền kỹ ngay từ đầu sẽ giúp hệ chống thấm phía sau làm việc hiệu quả hơn.

THÔNG TIN LIÊN HỆ

VĂN PHÒNG HÀ NỘI - CÔNG TY CỔ PHẦN ĐẦU TƯ VÀ SẢN XUẤT MINH NHẬT

💒  Địa chỉ: Số 156 Khuất Duy Tiến, Nhân Chính, Thanh Xuân, Hà Nội

☎️ Điện thoại: 024 234 72 555 | Hotline: 0917 555 629

KỸ THUẬT THI CÔNG: 0945 000 885

 Hướng dẫn cách chống thấm hố thang máy hiệu quả tại công trình thực tế ở Hà Nội

Tag links hữu ích:

Kênh Youtube: https://www.youtube.com/@tuvanxaydung113/videos

Facebook Page: https://www.facebook.com/sikaminhnhat

Tiktok Shop: https://www.tiktok.com/@kienthucxaydung



BÀI VIẾT LIÊN QUAN
